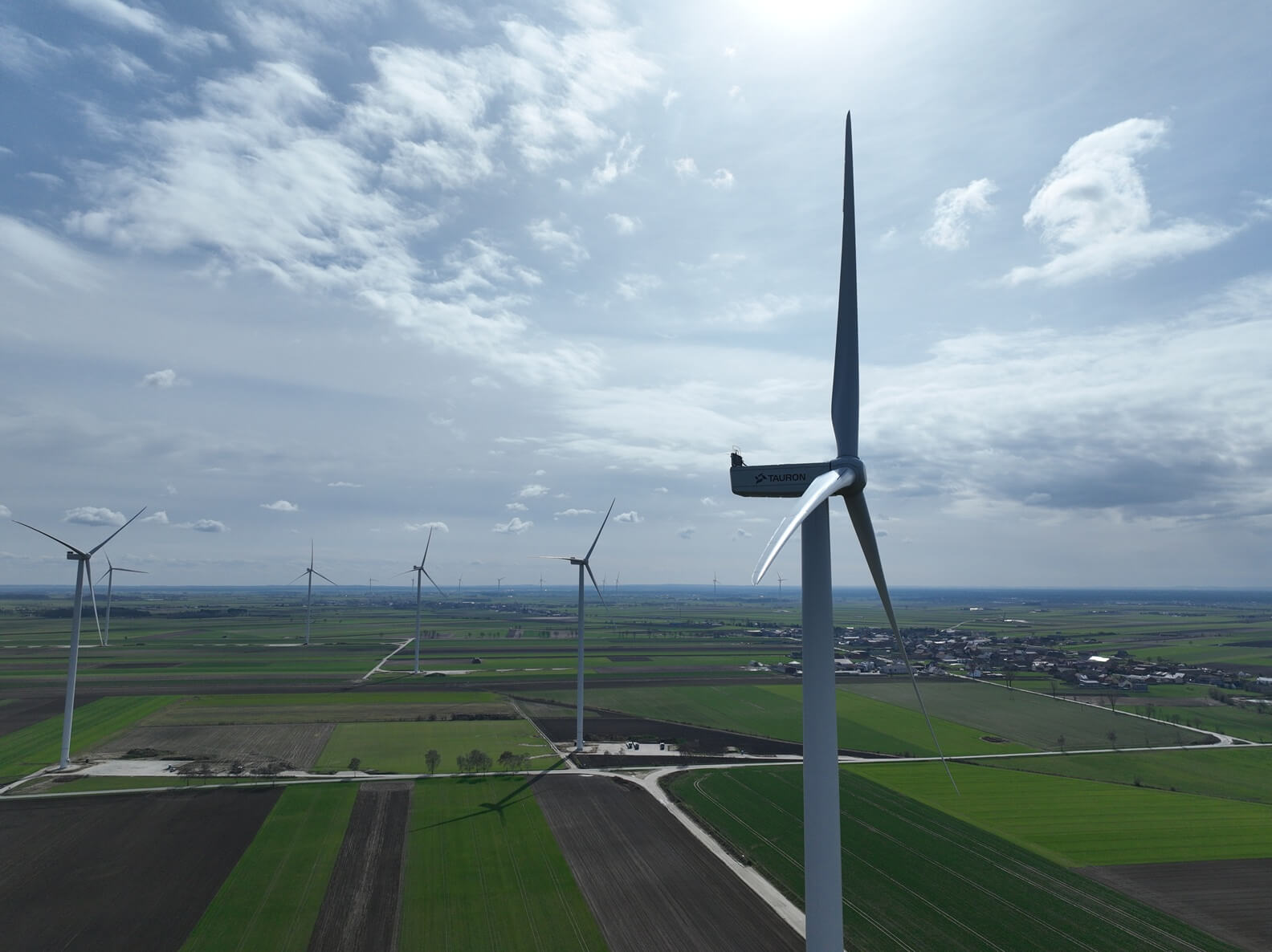

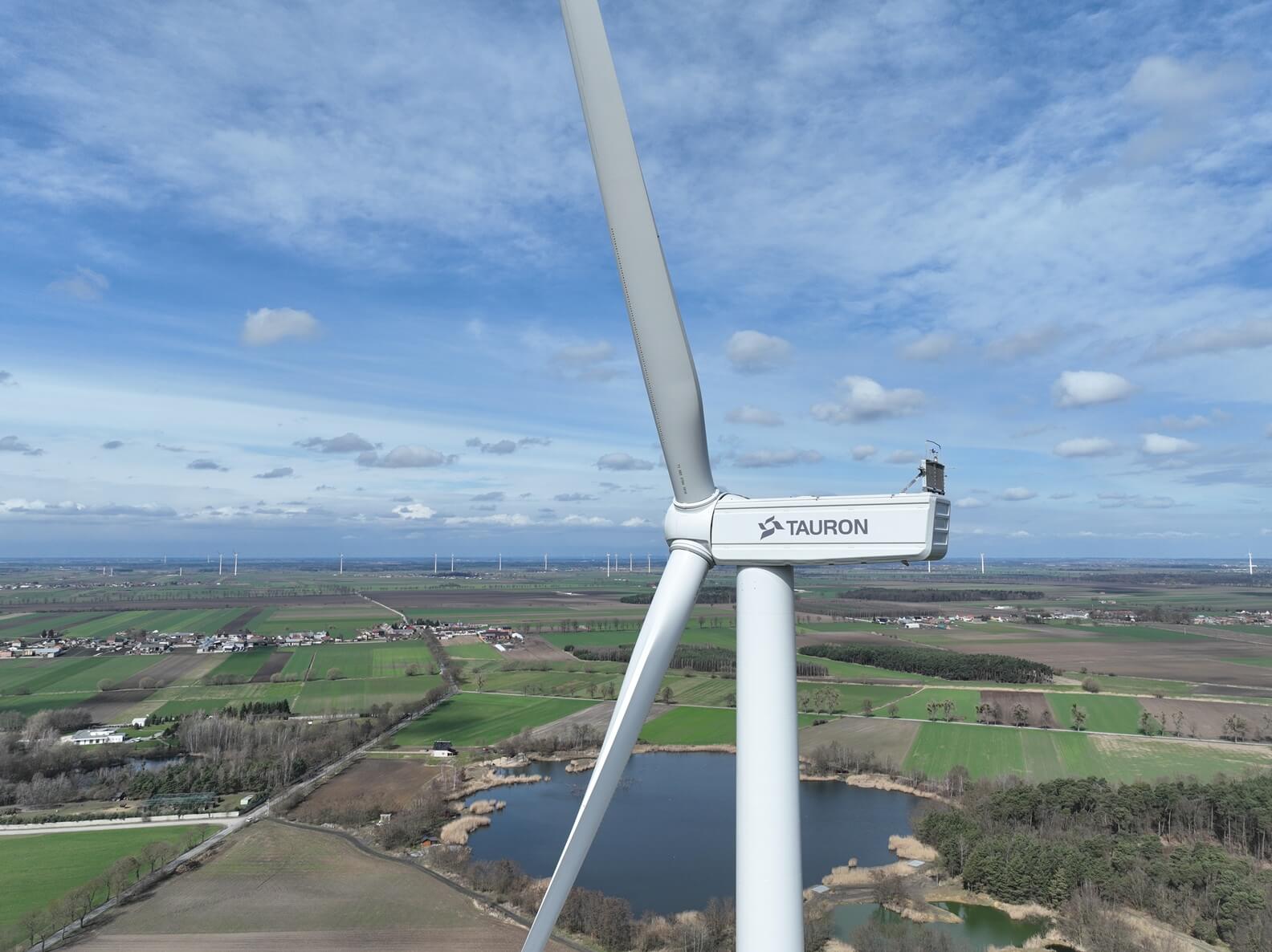

Prace na farmie wiatrowej Miejska Górka osiągnęły kolejny istotny etap realizacji – stacja GPO i STR – serce całej instalacji – są już gotowe do energetyzacji. Osiągnięcie tego kamienia milowego potwierdza wysoki stopień zaawansowania inwestycji i przybliża projekt do jego finalizacji. W dalszym ciągu kontynuujemy także montaż turbin, których zainstalowano już 42 z planowanych 53.

Proces instalacji turbin realizowany jest dwuetapowo. Pierwszy etap, tzw. preassembly, obejmuje montaż trzech początkowych sekcji wieży turbiny. Po jego zakończeniu rozpoczyna się montaż właściwy, do którego wykorzystywany jest dźwig główny– odpowiedzialny za instalację pozostałych, kluczowych elementów finalnej konstrukcji turbiny. Najbardziej spektakularnym momentem całego procesu montażu jest zastosowanie, obok standardowych operacji montażowych, operacji podnoszenia w pełni zmontowanego na ziemi rotora, czyli huba wraz ze śmigłami – tzw. „star lift”. Jest to wyjątkowo wymagające przedsięwzięcie, wymagające precyzyjnej koordynacji zespołów montażowych oraz sprzyjających warunków atmosferycznych.

Montaż główny turbin wiatrowych na farmie realizowany jest jednocześnie w trzech lokalizacjach przy użyciu trzech dźwigów o udźwigu 70 ton oraz imponującej długości ramienia sięgającej blisko 150 metrów. W zależności od warunków pogodowych, instalacja jednej turbiny – wraz z relokacją dźwigu i zaplecza technicznego – zajmuje od 5 do 7 dni.

W najbliższym czasie planowane jest rozpoczęcie rozruchu obiektu. Równolegle prowadzone są końcowe prace budowlane, w tym realizacja infrastruktury drogowej.

Dynamiczny postęp prac potwierdza sprawną realizację harmonogramu oraz konsekwentną realizację założeń projektowych. Zakończenie inwestycji planowane jest na pierwszą połowę 2027 roku, co stanowi istotny krok w kierunku zwiększenia udziału odnawialnych źródeł energii w lokalnym miksie energetycznym.
