Największy projekt wiatrowy w Grupie TAURON realizujemy w województwie wielkopolskim, w Miejskiej Górce. Jedna z największych farm wiatrowych w Polsce obejmuje budowę 53 turbin firmy Nordex wraz z placami montażowymi, drogami wewnętrznymi, liniami kablowymi średniego, wysokiego i najwyższego napięcia oraz dwóch stacji elektroenergetycznych. Farma zostanie przyłączona do sieci PSE, a jej przekazanie do eksploatacji planujemy na pierwsze półrocze 2027 roku.
W 2025 roku skupiamy się na realizacji głównych prac budowlanych, które umożliwią rozpoczęcie dostaw turbin wiatrowych w IV kwartale. Mamy świadomość, że nasza obecność w tym miejscu potrwa dłużej, dlatego dokładamy wszelkich starań, aby minimalizować utrudnienia dla lokalnej społeczności oraz modernizujemy wspólną infrastrukturę związaną z budową farmy, również z korzyścią dla mieszkańców. Należy podkreślić, że większość budowanych w ramach farmy dróg to drogi publiczne. Budowa farmy tej skali to ogromne wyzwanie, natomiast wszystkie zadania realizujemy zgodnie z założonym harmonogramem.
Przygotowanie do montażu turbin

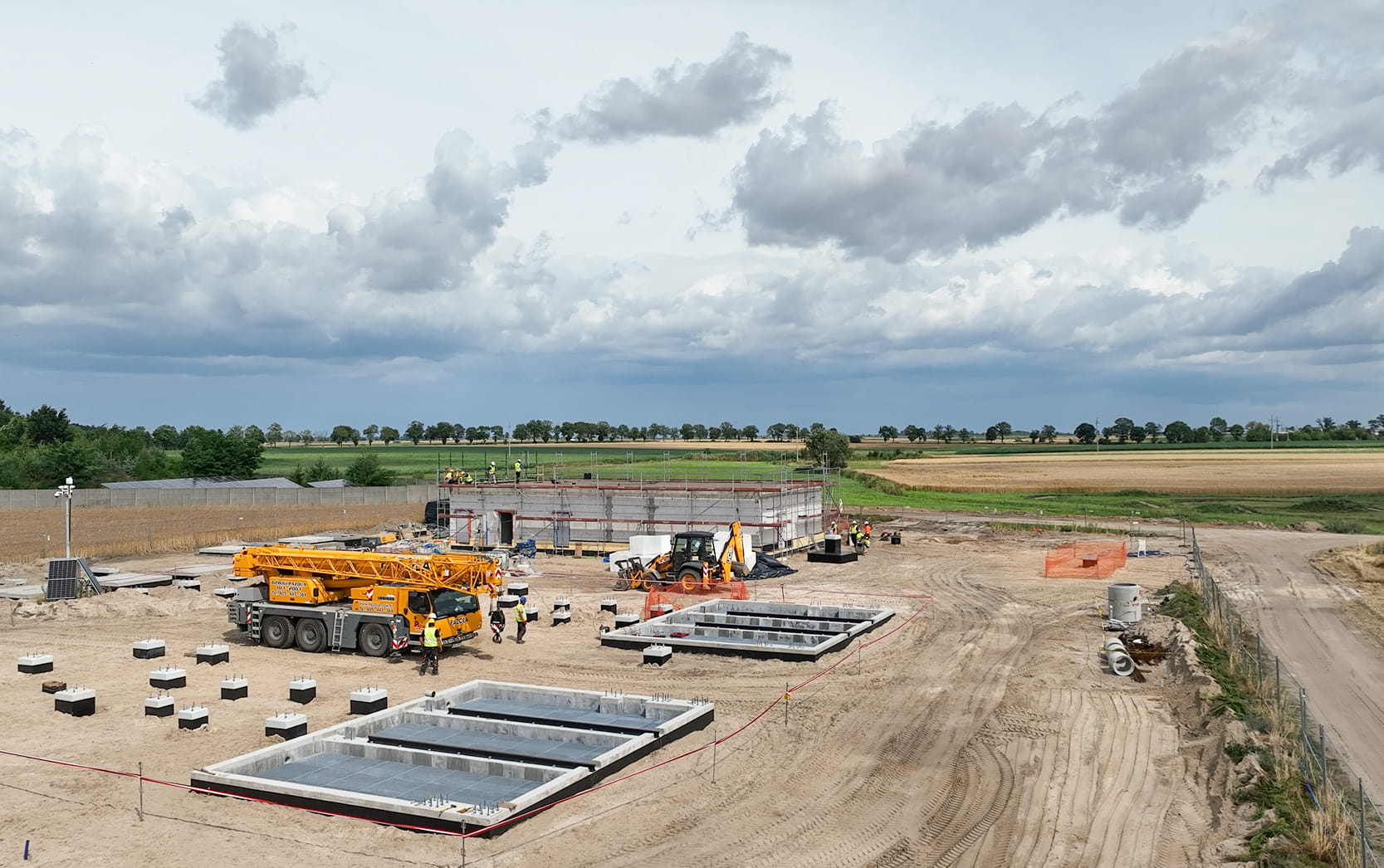

Przygotowanie do montażu turbin wymagało budowy 53 fundamentów, każdy o objętości ok. 500 m3 – to ponad 60 betonowozów na jedno betonowanie. Niezbędne było także wykonanie placów o powierzchni ok. 2500 m2 czyli 1/3 boiska piłkarskiego. Transport elementów turbin zapewnią drogi wewnętrzne o łącznej długości 31,5 km, a przesył wyprodukowanej przez turbiny energii elektrycznej – kable średniego i wysokiego napięcia o łącznej długości prawie 500 km. Powstają także dwie stacje elektroenergetyczne – w miejscowości Rozstepniewo oraz w pobliżu Leszna. Ciekawym obiektem, rzadko budowanym przy realizacji farm wiatrowych, jest nowy most nad rzeką Dabrocznią.
Prace budowlane rozpoczęły się w listopadzie 2025 i planowo potrwają do drugiej połowy 2026 roku, aktualnie budowa znajduje się na półmetku.
Transport elementów na farmę wiatrową
Spektakularnym procesem w trakcie budowy farmy wiatrowej jest transport elementów turbin wiatrowych, a następnie ich montaż. W przypadku Miejskiej Górki planowane jest prawie 700 transportów ponadgabarytowych, dla pojedynczej turbiny dedykowanych jest 13 transportów. Należy podkreślić, że składy transportowe są skonfigurowane tak, żeby nie przekraczały dopuszczalnych nacisków na oś, zgodnych z przepisami. Transporty będą się odbywać w godzinach nocnych, aby stwarzać jak najmniejsze komplikacje dla ruchu bieżącego. Wszystkie dostarczane elementy turbin wiatrowych do czasu montażu będą składowane na elementach pomocniczych w sąsiedztwie danej lokalizacji fundamentu.
Montaż turbin
Kolejnym, ważnym etapem budowy jest montaż turbin. W przypadku farmy Miejska Górka będzie on się odbywał w dwóch turach – preassembly i montaż główny. Etap preasssembly polega na montażu trzech pierwszych sekcji wież turbin wiatrowych, po którym następuje ustawienie dźwigu głównego, który kończy montaż całej turbiny. W przypadku budowanego obiektu dość spektakularną operacją dźwigową będzie podnoszenie kompletnie zmontowanego na ziemi rotora czyli huba ze zmontowanymi śmigłami tak zwany “star lift”. Montaż główny dla farmy Miejska Górka jest przewidziany za pomocą 3 dźwigów o długości ramienia dochodzącego blisko 150 m. Proces montażu w zależności od warunków pogodowych, łącznie z relokacją dźwigu i wszystkich elementów pomocniczych może trwać 5-7 dni dla jednej turbiny.
Bezpieczeństwo na pierwszym miejscu
Farma Wiatrowa Miejska Górka jest jednym z najbardziej bezpiecznych miejsc pracy w kraju. Nad bezpieczeństwem pracowników czuwa zespół wykwalifikowanych specjalistów, którzy każdego dnia monitorują wszystkie aspekty związane z bezpieczeństwem i ochroną pracy na terenie inwestycji.
Bezpieczeństwo to dla
nas nie tylko obowiązek, ale fundament kultury organizacyjnej. Jesteśmy
przekonani, że tylko w bezpiecznym miejscu można efektywnie i odpowiedzialnie
budować przyszłość energetyki odnawialnej.
Społeczna odpowiedzialność
Budowa Farmy Wiatrowej Miejska Górka to duża i odpowiedzialna inwestycja, którą realizujemy z pełnym poszanowaniem lokalnych uwarunkowań – prawnych, technicznych i społecznych.
W ramach przygotowań zadbaliśmy o przejrzyste i zgodne z prawem zasady użytkowania terenu, w ścisłej współpracy z właścicielami nieruchomości i samorządem. Prace prowadzone są głównie na terenach rolnych, z zachowaniem możliwie minimalnej ingerencji w grunt. Znaczna część zajętych powierzchni to dzierżawy czasowe, wykorzystywane wyłącznie na potrzeby nawierzchni technologicznych w trakcie budowy. Dokładamy wszelkich starań, aby maksymalnie ograniczyć czas i zakres zajęcia terenu oraz nie zakłócać prowadzonej działalności rolniczej. Po zakończeniu prac wszystkie te powierzchnie zostaną przywrócone do stanu pierwotnego.
Szczególnie zależy nam na relacjach z lokalną społecznością, dlatego regularnie prowadzimy dialog i informujemy o kolejnych etapach inwestycji - regularnie spotykamy się z sołtysami i przedstawicielami lokalnej społeczności, przekazując informacje o postępach oraz planach. Cieszy nas, że ta współpraca układa się wzorowo, a cały projekt realizowany jest zgodnie z założeniami.
Ta inwestycja to wspólny sukces TAURONa i lokalnej społeczności!
